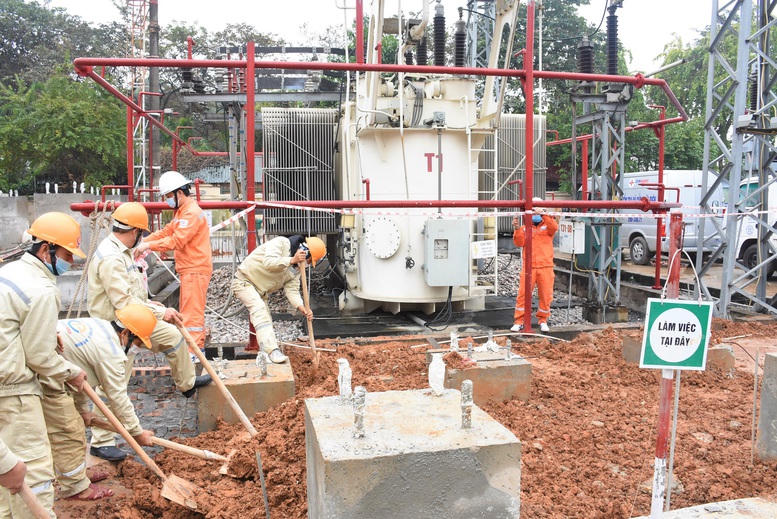

(PLVN) – Sở Công Thương Hà Nội mới đây vừa có báo cáo cho biết có 23 công trình điện gặp khó khăn, vướng mắc, chủ yếu liên quan đến thỏa thuận vị trí trạm biến áp, hướng tuyến công trình điện, công tác giải phóng mặt bằng (GPMB).
Theo báo cáo, hiện hệ thống điện Hà Nội và các vùng kinh tế – xã hội lân cận được liên kết mạch vòng với các địa phương Phú Thọ, Hưng Yên, Ninh Bình, Bắc Ninh thông qua 5 trạm biến áp 500kV, 15 trạm biến áp 220kV, 268km đường dây 500kV, 688km đường dây 220kV, 75 trạm biến áp 110kV.
Ngoài nguồn điện từ hệ thống điện quốc gia, trên địa bàn TP hiện có 127MW điện sản xuất từ rác, 120MWp điện mặt trời mái nhà, cơ bản đáp ứng yêu cầu cung ứng điện an toàn, ổn định phục vụ phát triển kinh tế – xã hội và đời sống Nhân dân.
5 tháng đầu năm 2026, sản lượng điện thương phẩm đạt 11.044,75 triệu kWh, tăng 12,63% so với cùng kỳ. Nhu cầu phụ tải tăng nhanh trong cao điểm hè 2026 đặt ra yêu cầu cấp bách phải đẩy nhanh tiến độ các công trình truyền tải, phân phối điện 500kV, 220kV, 110kV; nhất là các công trình có vai trò tăng năng lực tiếp nhận nguồn, giảm quá tải, nâng cao độ tin cậy cung cấp điện.
Trên địa bàn Hà Nội hiện có 5 công trình thuộc danh mục các công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng. Đến nay, 2 công trình đã hoàn thành, đóng điện (đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín, Trạm biến áp 220/110kV Đại Mỗ); 3 công trình còn lại đang được triển khai.
Với Quy hoạch điện VIII điều chỉnh và Kế hoạch thực hiện đến 2030, Hà Nội đã hoàn thành vận hành ổn định 2/6 công trình nguồn điện tổng công suất 127MW; 4 công trình còn lại đang trong giai đoạn chuẩn bị đầu tư, lựa chọn nhà đầu tư hoặc nghiên cứu tiền khả thi.
Theo Kế hoạch phát triển điện lực 2026, Hà Nội đã khởi công 2/13 công trình và hoàn thành đóng điện 10/30 công trình điện 220kV, 110kV…
Qua rà soát 37 công trình điện, Sở Công Thương xác định còn 23 công trình gặp khó khăn, vướng mắc, chủ yếu liên quan thỏa thuận vị trí trạm biến áp, hướng tuyến công trình điện và công tác GPMB. Một số người dân tại khu vực triển khai dự án chưa đồng thuận do lo ngại ảnh hưởng của điện từ trường đến sức khỏe, môi trường, phòng, chống cháy nổ; đồng thời chưa thống nhất phương án bồi thường do chênh lệch giữa giá đất thực tế và giá bồi thường theo quy định.
Bên cạnh đó, việc thực hiện thủ tục hành chính tại một số đơn vị còn gặp khó khăn do khối lượng công việc lớn. Trong một số trường hợp, chủ đầu tư chưa phối hợp kịp thời với cơ quan chức năng hoặc chưa bố trí được nguồn vốn theo cam kết.
Để tháo gỡ các khó khăn, Sở Công Thương kiến nghị các sở, ngành, UBND cấp xã xử lý dứt điểm từng vướng mắc theo thẩm quyền, không để chậm trễ thủ tục hành chính làm ảnh hưởng tiến độ đầu tư, đóng điện, vận hành công trình và nhiệm vụ bảo đảm cung ứng điện của TP.
Sở Công Thương đề nghị Sở Quy hoạch – Kiến trúc chủ trì hướng dẫn, xử lý các khó khăn liên quan vị trí trạm biến áp, hướng tuyến đường dây và tuyến cáp ngầm; các sở, ngành liên quan chủ động hướng dẫn, hoàn thiện thủ tục về đất đai, GPMB, đầu tư, xây dựng, hạ tầng kỹ thuật; UBND cấp xã tăng cường phối hợp các chủ đầu tư xác nhận nguồn gốc đất; tuyên truyền, đối thoại với người dân, đẩy nhanh công tác bồi thường, thu hồi đất, bàn giao mặt bằng.
Với TCty Truyền tải điện Quốc gia, TCty Điện lực Hà Nội, đề nghị chuẩn bị đầy đủ hồ sơ pháp lý, hồ sơ kỹ thuật, phương án thi công, kế hoạch vốn; cử đầu mối đủ thẩm quyền phối hợp thường xuyên với các cơ quan chức năng, kịp thời báo cáo những vấn đề phát sinh vượt thẩm quyền.
Tại buổi làm việc với Sở Công Thương mới đây, Phó Chủ tịch UBND Hà Nội Nguyễn Xuân Lưu yêu cầu các đơn vị xác định rõ thứ tự ưu tiên, thời gian hoàn thành từng dự án công trình điện. Tiến độ thực hiện phải được lượng hóa bằng sản phẩm, kết quả rõ ràng.
Với công tác GPMB, lãnh đạo UBND TP đề nghị các địa phương sớm báo cáo những nội dung vượt thẩm quyền để Sở Công Thương tổng hợp, tham mưu UBND TP chỉ đạo giải quyết.
Nguồn:baophapluat.vn
